Bau des Kunstrasenplatz!
 «  1 2 3 4 5 6 7 8 ...  »

Seite 4 von 15

Vorgesehene Arbeiten für die Woche:


(Dränagearbeiten *Heiler*, Teileinbau Tragschicht *Heiler*)


Zur Bildergalerie mit allen Bildern: -->Hier<--


12. Bautag: Montag 26.07.10

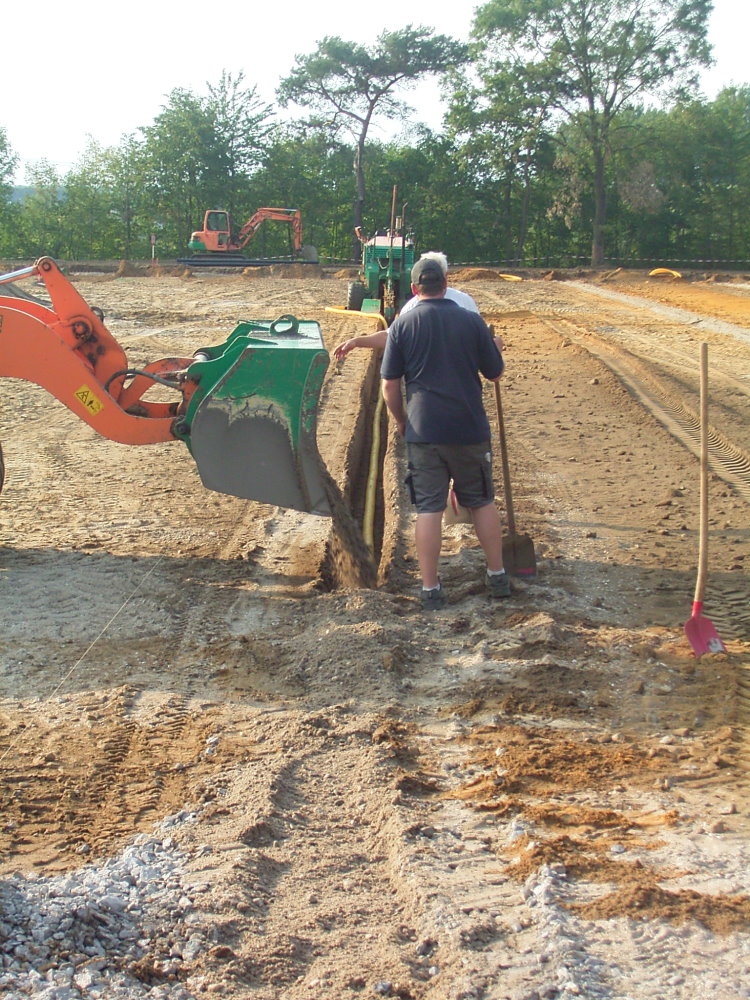

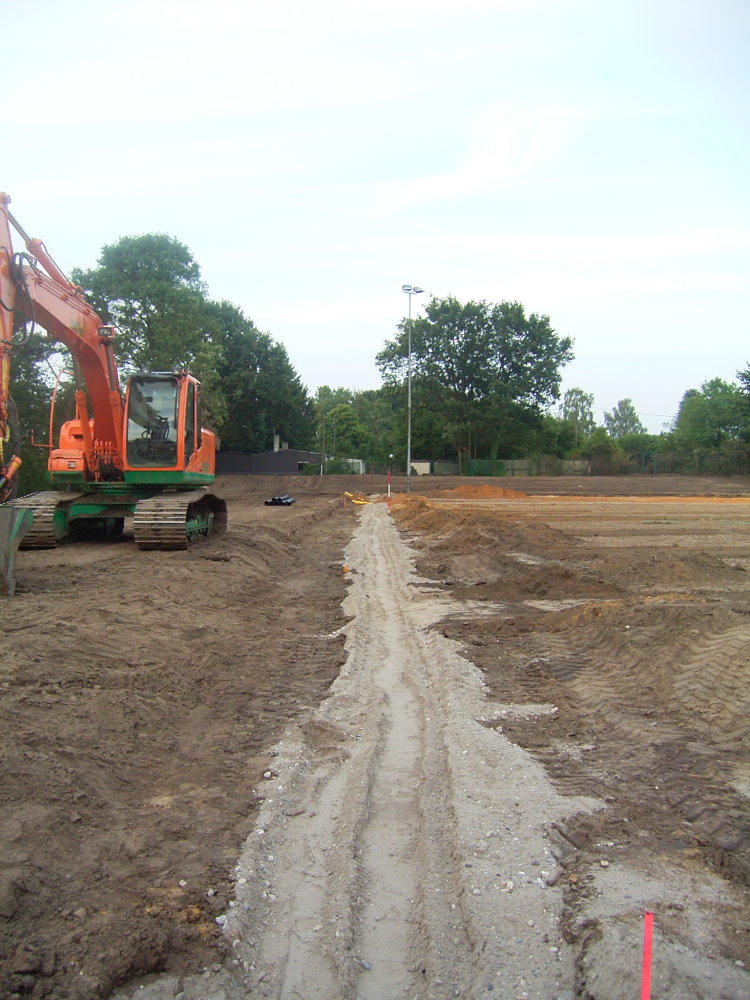

  • Drainagearbeiten. *Heiler*

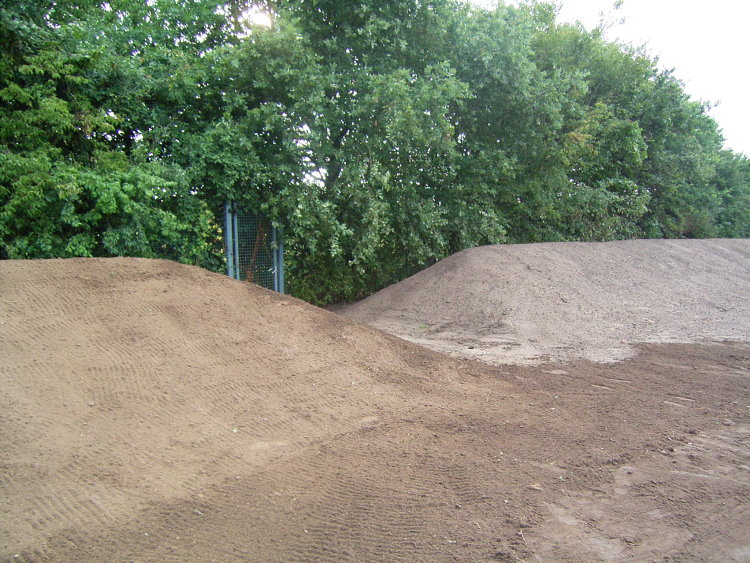

  • Wall am Seitenstreifen begradigt. *Heiler*
  • Loch im Energieraum Gestemmt. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


13. Bautag: Dienstag 27.07.10


  • Drainagearbeiten. *Heiler*

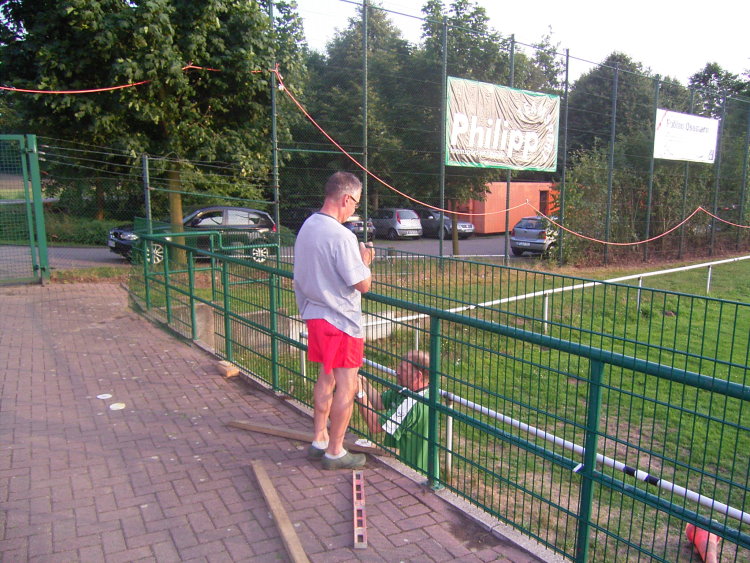

  • Teil des Doppelstabgittermattenzaun angebracht. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


14. Bautag: Mittwoch 28.07.10


  • Drainagearbeiten beendet. *Heiler*
  • Pflastersteine und Randsteine wurden angeliefert. *Heiler*

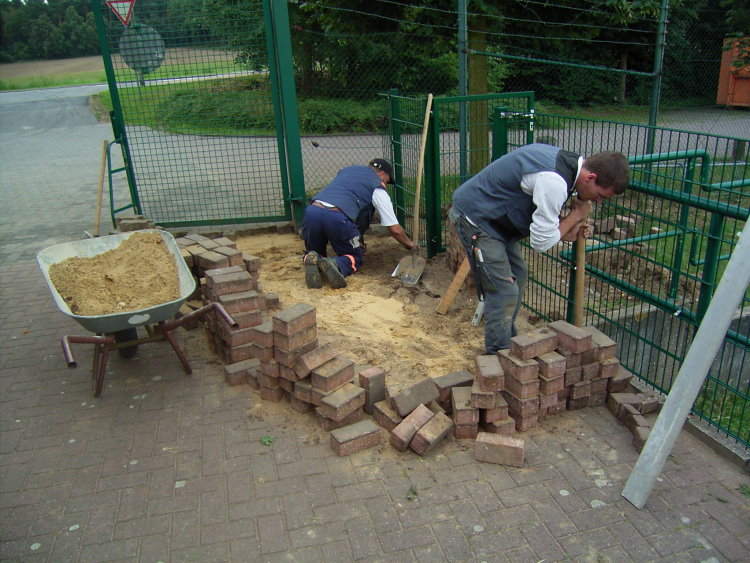

  • Loch am Energieraum zu gemacht und gepflastert. *Verein*
  • Teil des Doppelstabgittermattenzaun angebracht. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


15. Bautag: Donnerstag 29.07.10


  • Platz wurde gewalzt. *Heiler*
  • Zwei Tore angebracht und Pfosten gesetzt. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


16. Bautag: Freitag 30.07.10


  • Teileinbau Tragschicht *Schotter*. *Heiler*
  • Beide Tore eingepasst und Zäune angebracht. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


17. Bautag: Samstag 31.07.10


  • Angepflastert. *Verein*
  • Zaunpfosten/Torpfosten Einbetoniert. *Verein*

Zum Vergrößern Klicken


Zum Vergrößern Klicken


Fazit 3. Bauwoche: 26.07.10 - 31.07.10


  • Drainagearbeiten enden. *Heiler*
  • Teileinbau Tragschicht *Schotter*. *Heiler*
  • Teil des Doppelstabgittermattenzauns angebracht. *Verein*

Zum Vergrößern   Klicken


Zum Vergrößern  Klicken


Zur Bildergalerie mit allen Bildern: -->Hier<--

 «  1 2 3 4 5 6 7 8 ...  »



Die Kommentarfunktion ist deaktiviert.
» Termine
Momentan sind keine Termine eingetragen.
» Zufalls Bilder
Zur Bildergallerie
minimize
minimize
Du bist nicht angemeldet! Klicke hier um dich anzumelden
close refresh
